為積極響應能源保供和綠色發展的國家戰略要求,重慶設計集團所屬子企業重慶市建筑科學研究院有限公司(以下簡稱“市建科院”)于8月上旬正式啟動了四川廣安發電有限責任公司廠區管道支架可靠性鑒定后加固處理項目。市建科院充分發揮技術優勢和管理特長,對存在安全隱患的混凝土結構及鋼結構開展全過程、系統性整治工作,以國企擔當守護區域電力供應命脈,為國家能源安全體系建設注入新動能。

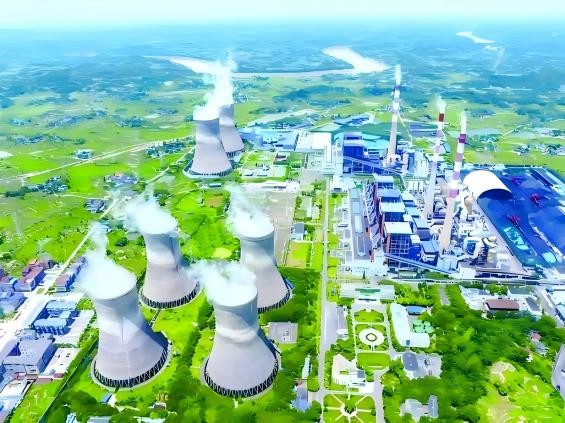

(電廠俯瞰圖)
本次作業地點位于四川廣安發電有限責任公司廠區核心生產區域,加固結構施工總長度達5.5公里,具有范圍廣、工期緊、施工組織協調難度大、安全生產要求高等特點。作為川渝能源網的關鍵節點,加固項目的順利實施,將為能源企業安全生產與區域電力保供提供堅實支撐。
為保障項目高效推進,市建科院抽調骨干技術力量組成項目部。團隊成員迎酷暑、戰一線,全面梳理從加固設計到施工實施的一體化流程,精準把握系統性管理重點,通過各環節的無縫銜,全力保障工程質量和施工安全。

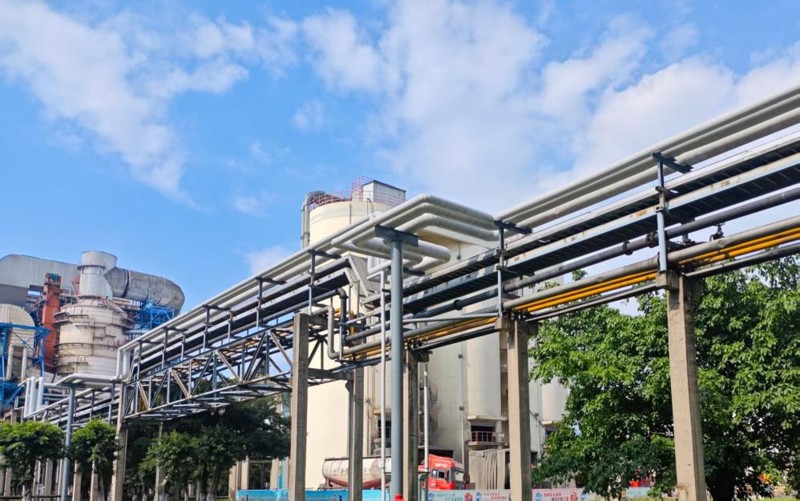

(項目實施現場)
本項目首要工作重難點在于“滿足能源行業對安全生產的高標準要求”。從項目部人員的安全培訓與職業保護用品配備使用,到工具的使用管理與現場文明施工措施,建設單位均提出了嚴格要求。市建科院項目部成員們以嚴謹務實的態度,積極配合建設單位落實安全生產要求,從思想意識到現場實施全方位查漏補缺,既確保了項目的安全生產與文明施工,也體現了市建科院作為責任國企對“生命至上、安全第一”理念的堅守。
另一大工作重難點在于“根據氣候變化科學調整工期計劃”。本項目工期僅三個多月,橫跨高溫夏季與多雨秋季,氣候多變嚴重影響室外施工作業。為確保施工安全、進度與質量,市建科院充分發揮在技術集成和項目管理方面的綜合優勢,在施工前多次深化研討組織計劃,全面考量氣候條件、材料特性與工藝銜接等影響因素,最終采取“抓兩頭、歇中間”的錯峰施工策略,并建立動態調控機制,可根據天氣、資源供應等變量實時優化流程。
熱浪滾滾,斗志不減。市建科院項目部成員們堅守施工一線,迎烈日、戰酷暑,日夜兼程推進工程。他們用汗水詮釋奉獻與擔當,以一線堅守與專業智慧,彰顯了市建科院在極端條件下攻堅克難、踐行高質量發展的實力與決心。

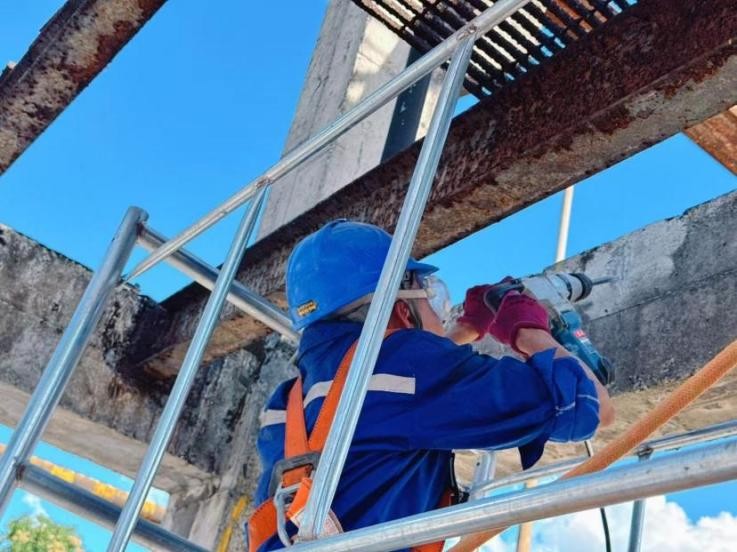

(市建科院技術人員在高溫環境下進行加固作業)
本項目既是市建科院開拓能源行業市場的戰略舉措,也是一次在復雜環境下錘煉團隊、提升綜合能力的實戰檢驗。面對能源行業的高標準與嚴要求,市建科院堅持問題導向,不斷對齊管理制度的顆粒度,強化現場把控與執行力,在極端天氣條件中堅守安全底線,科學統籌工期進度,成功打造了國有企業技術攻堅能力升級的示范案例,為推動能源行業高效、低碳發展提供了可復制、可推廣的經驗。
下一步,市建科院將力爭將本項目打造為基建加固領域的實踐范例,為行業技術進步與能源安全保障貢獻專業力量。
